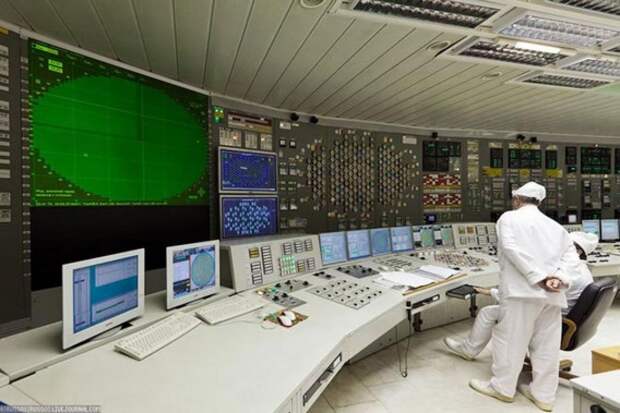

Энергоблок Курской АЭС начал работать мощнее после ремонта

Плановый ремонт с модернизацией 13-ти тысяч технических позиций Курской АЭС завершился досрочно. Работы закончились спустя 52 дня, вместо ожидаемых 59.

Плановый ремонт с модернизацией 13-ти тысяч технических позиций Курской АЭС завершился досрочно. Работы закончились спустя 52 дня, вместо ожидаемых 59.

Планируется, что ремонт обеспечит стабильное рабочее состояние оборудования и гарантирует больший уровень безопасности.

Включение в сеть энергоблока №4 и набор мощности, по сообщению официального ресурса Курской АЭС, произведены в соответствии с технологическим регламентом.

С окончанием работ на 4-м энергоблоке, на атомной станции завершилась ремонтная кампания 2024 года.

По словам заместителя главного инженера по ремонту «атомки» Сергея Зыскина, большое значение в оптимизации сроков работ имели инструменты эффективного производства, четкое планирование и производственный анализ.
